あやめ新橋架替工事

ページID:0239013 更新日:2026年8月21日更新 印刷ページ表示

仮設人道橋「二輪車(バイク)通行規制」のお知らせ

あやめ新橋の仮設人道橋は、通学路として利用されております。児童をはじめとする歩行者の安全確保を図るため、道路法第46条第2項(道路に関するこうじのため、やむを得ないと認められる場合、交通の危険を防止するため、道路管理者が区間を定めて、道路の通行を禁止又は制限することができる規定)に基づき、工事期間中の二輪車(自転車を除く原付・バイク等)について、通行を規制します。
なお、歩行者および自転車は通行可能です。

【通行規制期間】
令和8年8月25日(火曜日)~新しい橋の通行開始まで(令和10年予定)

皆様にはご不便をおかけしますが、何卒、ご理解とご協力を賜りますようお願いいたします。

【通行規制区間】

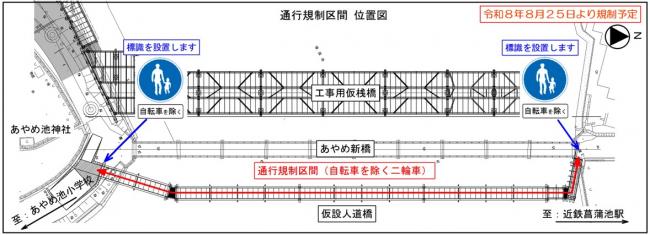

仮設人道橋供用に伴う二輪車(バイク)の通行規制区間

仮設人道橋へ通行を切り替えました

あやめ新橋架替工事に伴い、令和8年8月5日(水曜日)より仮設人道橋へ通行を切り替えました。
通行の際は、足元と前方の安全確認をお願いいたします。
工事期間中はご不便をおかけいたしますが、引き続き安全の確保に努めてまいりますので、ご理解とご協力をお願いいたします。

【 仮設人道橋への通行切り替え経路 】

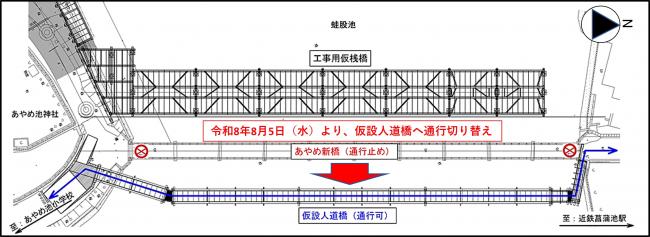

仮設人道橋への通行切り替え経路を示す平面図

【 仮設人道橋完成写真 】

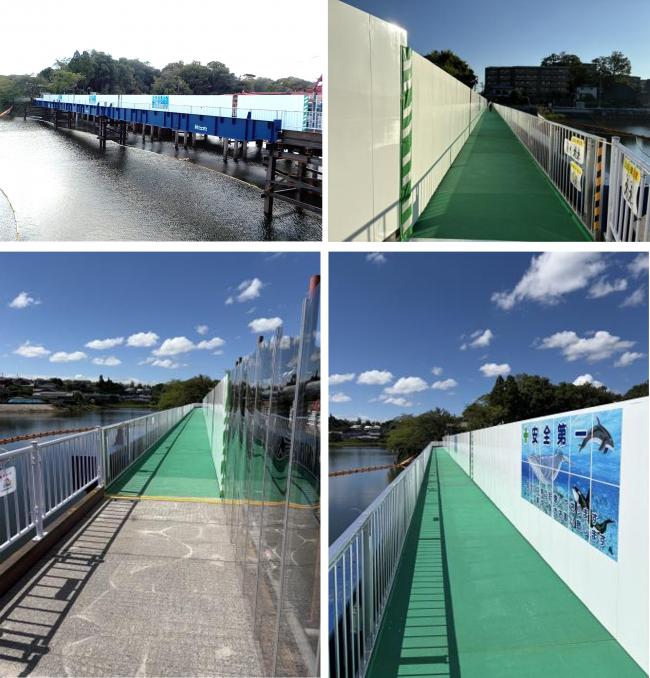

仮設人道橋の完成写真です。

今後の予定

・通行切替後は、既設のあやめ新橋の撤去を行います。その後、同じ位置にて新しいあやめ新橋の工事を進めます。
・新しいあやめ新橋が完成しましたら、新しいあやめ新橋へ通行の切り替えを実施いたします。
※新しいあやめ新橋への通行の切替時期が決まりましたら、予告看板・ホームページにてお知らせいたします。
(令和10年度初頭に新しい橋へ通行の切り替えができるよう工事を進めておりますが、工事進捗により変更する場合があります。)

仮設人道橋への通行切り替えのお知らせ

あやめ新橋の通行が仮設人道橋へ切り替わります

 このたび、あやめ新橋架替工事に伴い、あやめ新橋から仮設人道橋への通行切り替えを下記のとおり実施します。今後も工事期間中は、近隣の皆様にご不便やご迷惑をおかけいたしますが、安全対策を徹底し、騒音や振動の低減に努めてまいります。何卒、ご理解とご協力を賜りますようお願い申し上げます。

通行切り替え予定時期

  • 令和8年8月上旬 ⇒ 令和8年8月5日(水曜日)より通行切り替え予定です。

​  ※切替日が決まりましたら、現地の予告看板・奈良市のホームページにてお知らせいたします。

  ※仮設人道橋への通行切り替え後の作業は昼間施工となります。

切替後の通行規制

  • (終日)仮設人道橋…一般の方が通行できます。

         あやめ新橋・工事用道路…関係者以外立ち入り禁止

  ※通行切替の詳細及び時期等はこちらのPDFファイルをご覧ください。
  橋梁架替工事に伴う通行の切り替えについて [PDFファイル/1.62MB]

受注者連絡先​

  • 村本・三和特定建設工事共同企業体
    TEL:070-8836-7405 現場代理人︓緒方(おがた)

週間作業予定のお知らせ

 本工事に伴う仮設人道橋の築造にあたり、夜間工事期間中の作業内容および日程につきましては、週間作業予定を現場看板およびホームページでお知らせいたします。

何卒ご理解とご協力を賜りますようお願い申し上げます。

※週間作業予定はこちらのPDFファイルをご覧ください。

週間作業予定(2026年8月3日月曜日~8月4日火曜日) [PDFファイル/697KB]

週間作業予定(2026年7月27日 月曜日~7月31日 金曜日) [PDFファイル/818KB]

週間作業予定(2026年7月21日 火曜日~7月24日 金曜日) [PDFファイル/817KB]

週間作業予定(2026年7月13日 月曜日~7月17日 金曜日) [PDFファイル/846KB]

週間作業予定(2026年7月6日 月曜日~7月10日 金曜日) [PDFファイル/803KB]

仮設人道橋の築造に伴う夜間工事のお知らせ

夜間工事の施工時間を変更いたしました

​本工事の仮設人道橋の築造に伴う夜間施工につきまして、当初は「22時から翌朝6時まで」としておりましたが、近隣にお住まいの皆様の深夜帯におけるご負担軽減を検討し、施工時間を下記の通り「16時から25時まで」に変更させていただくこととなりました。

仮設人道橋の施工には、クレーン作業を伴い、安全確保のため橋を通行止めにする必要がありますが、当該箇所は小学校の通学路にも指定されているため、通学時間帯(昼間)と深夜の時間帯を避けた作業時間及び通行止めの時間を設定いたしました。

施工時間の変更により、ご迷惑をおかけすることを深くお詫び申し上げます。
何卒、事情をご賢察いただき、ご理解とご協力を賜りますようお願い申し上げます

工事期間

  • 令和8年6月30日 ~ 令和8年8月中旬

  ※原則として、土曜日、日曜日・祝日は休工とします。

  ※進捗状況により期間が前後する場合があります。

作業時間(作業時間変更いたしました)

  • 16時00分~25時00分 (仮人道橋設置)

  ※工事進捗状況により時間が多少前後する場合があります。

  ※準備及び片付け時間は除きます。

通行規制等

  • (夜間施工) あやめ新橋:完全通行止

  通行規制時間:19時30分~24時00分

  ※夜間通行止め時の迂回路(下記PDFファイル参照)にお廻り下さい。

  ※(休工時) あやめ新橋:通行可能です。

※工事の詳細及び迂回路等はこちらのPDFファイルをご覧ください。
仮設人道橋の築造に伴う夜間工事の施工時間変更について [PDFファイル/2.87MB]

受注者連絡先

  • 村本・三和特定建設工事共同企業体
    TEL:070-8836-7405 現場代理人︓緒方(おがた)

※夜間通行止め工事期間の変更および仮設人道橋への通行の切替時期が決まりましたら、予告看板・ホームページにてお知らせいたします。

事業の概要

事業箇所

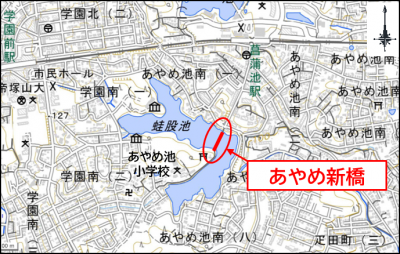

あやめ新橋のある位置図  ​

あやめ新橋は1976年の架橋後、長い年月が経過しており、過去に行いました橋梁の定期点検の結果、早期に修繕等の処置が必要である「III」判定となっていることから、概略比較検討業務を実施し、今後この橋を維持管理する上での必要なライフサイクルコスト等を踏まえた修繕方法について検討したところ、現状の橋を修繕するより現位置に新たに架替えする方が望ましいとの結果となり、令和6年度に改めて橋の架替えに伴う詳細設計業務を行い、令和7年度より橋梁架替工事を実施することとなりました。

架替後の完成イメージ

現在

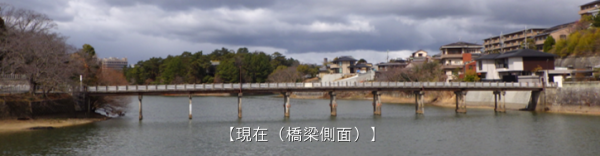

現在のあやめ新橋を側面から見た画像

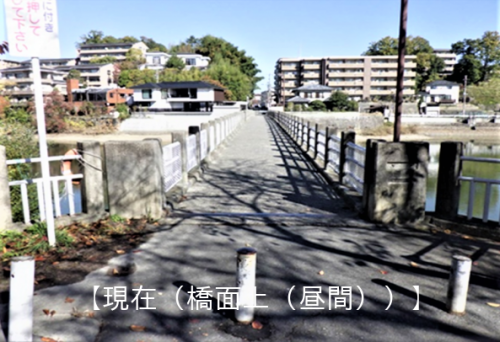

現在のあやめ新橋の橋面上の画像

完成イメージ

あやめ新橋架け替え後の側面から見たイメージ画像

あやめ新橋架け替え後の橋面上のイメージ画像(昼間) あやめ新橋架け替え後の橋面上のイメージ画像(夜間)

※工事発注段階での完成イメージであり、施工計画や協議内容により変更する場合があります。​​

工事の内容

工事名

  • あやめ新橋架替工事

施工場所

施工内容

  • 工事用道路工、工事用桟橋工、人道仮橋工、既存橋撤去工、新設橋下部工・上部工、他

作業時間

  • (昼間施工) 9時00分〜17時00分
  • (夜間施工) 22時00分〜6時00分(仮人道橋設置、撤去時)
    ※工事進捗状況により時間が多少前後する場合があります。
    ※準備及び片付け時間は除きます。

施工時期

  • 令和7年10月20日月曜日から令和10年10月31日(予定)
    ※原則として、土曜日、日曜日は休工とします。
    ※進捗状況により期間が前後する場合があります。
    ※10月20日より現場事務所設営及び工事用道路設置の準備を行っております。

通行規制等

  • 人道仮橋を設置するため、基本的には通行規制等はございませんが、工事の進捗状況により一時的に夜間通行止めとなる場合があります。
  • 夜間通行止め等通行規制をさせていただく場合は、現地看板やホームページ等にて速やかに予告いたします。

※工事の詳細はこちらのPDFファイルをご覧ください。工事のお知らせ [PDFファイル/975KB]

受注者

  • 村本・三和特定建設工事共同企業体
    TEL:070-8836-7405 現場代理人︓緒方(おがた)

工事ステップと工事のイメージ

工事ステップ

工事用道路設置

建設資材・機材・機会及び編成人員等の運搬・輸送のため道路を設置します。

次へ(下矢印)

工事用仮桟橋設置

工事用車両や建設機械などの通行や作業に供する工事専用の仮橋を設置します。

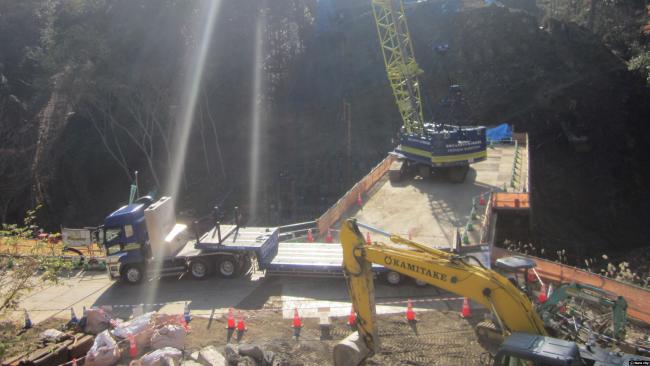

【工事用仮桟橋t設置(イメージ)】
工事用の仮桟橋を設置しているイメージ画像

次へ(下矢印)​

人道仮橋設置

本橋の工事期間中に歩行者が通行するための仮橋を設置します。

​次へ(下矢印)​

既設橋撤去

老朽化した「あやめ池新橋」を解体・撤去いたします。

次へ(下矢印)​

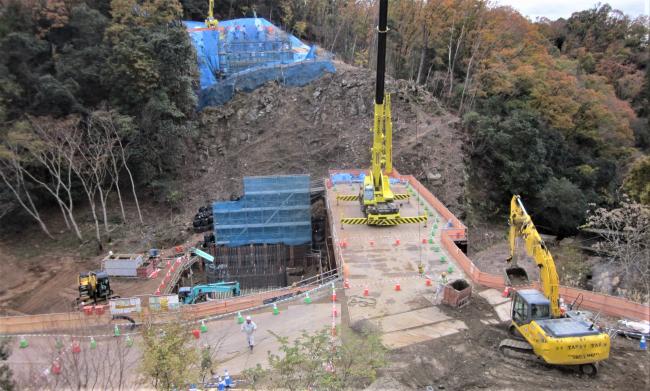

本橋工事(下部・上部工)

新しい「あやめ新橋」を架設する工事を実施します。

【下部工(イメージ)】
本橋工事の下部工を行っているイメージ画像

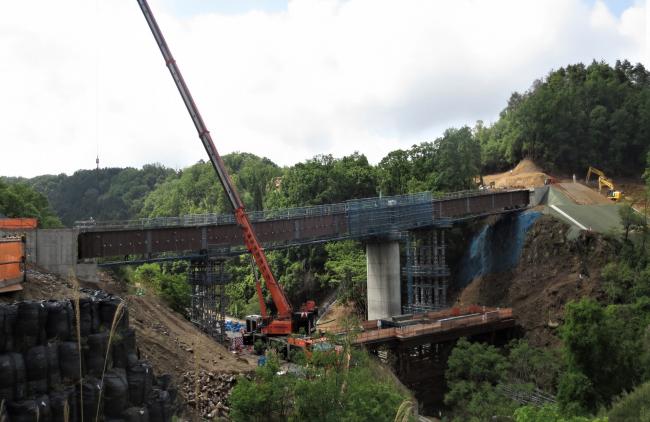

【上部工(イメージ)】
本橋工事の上部工を行っているイメージ画像

次へ(下矢印)​

人道仮橋撤去

歩行者の動線を人道仮橋から新設橋に切り替えとなるため、仮橋を解体・撤去いたします。

​次へ(下矢印)​

工事用仮桟橋撤去

次へ(下矢印)​

工事用道路撤去・復旧

仮設計画概要

仮設計画概要図

工程表

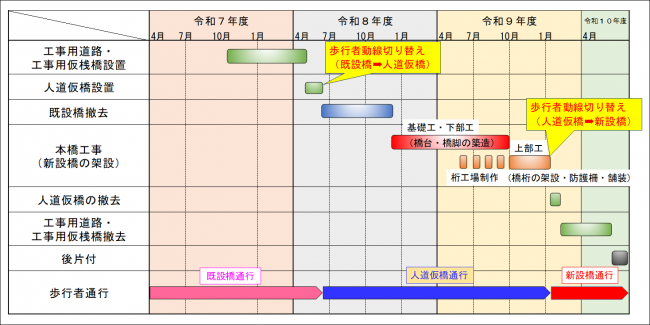

あやめ新橋工事工程表
※工事発注段階での工程表であり、施工計画や協議内容により変更する場合があります。

工事用進入経路

適宜、交通誘導員を配置し、工事車両の進入につきましては、制限速度の厳守、歩行者・一般車両優先、一般道路上での待機禁止などを徹底し、周辺住民様への影響を最小限にできいるよう工事を進めてまいります。

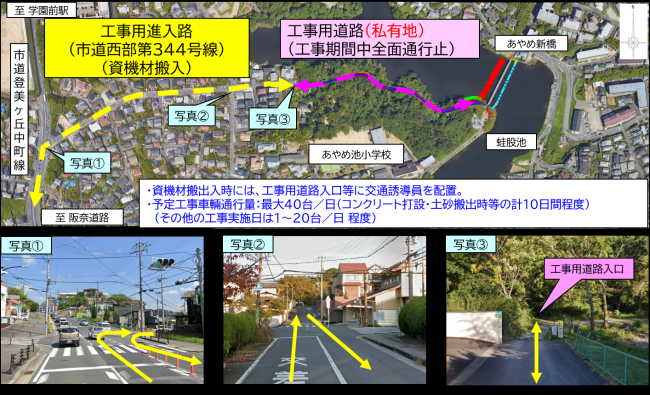

工事期間中の工事車両進入経路の画像

地図
